Nhiệt điện Nhơn Trạch 3 sẵn sàng hoà lưới điện lần đầu vào ngày 1/2/2025

Thứ Sáu, 31/1/2025, 11:37
Nhiệt điện Nhơn Trạch 3 sẵn sàng hoà lưới điện lần đầu vào ngày 1/2/2025

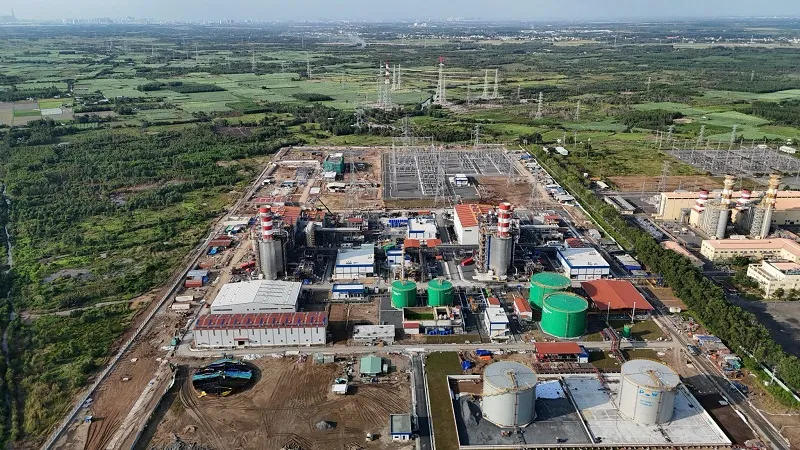

Nhà máy nhiệt điện Nhơn Trạch 3 đã hoàn thành việc kiểm tra vận hành không tải ở tốc độ 3.000 vòng/phút trong ngày 29/1/2025 (tức mùng 1 Tết), sẵn sàng hòa lưới điện lần đầu vào ngày 1/2/2025.

Theo thông tin từ Tổng công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power), Nhà máy nhiệt điện Nhơn Trạch 3 đã vận hành ở chế độ phát điện và thực hiện kiểm tra các điều kiện hòa lưới, sẵn sàng phát dòng điện lên lưới điện quốc gia.

Tại công trường dự án, dù đang trong thời điểm Tết Nguyên đán 2025 nhưng các cán bộ của Ban Quản lý Dự án Điện, kỹ sư vận hành, cùng nhà thầu EPC, nhà cung cấp thiết bị đang khẩn trương thực hiện các bước kiểm tra cuối cùng theo quy trình và hướng dẫn của nhà cung cấp tuabin là GE để sẵn sàng hòa lưới lần đầu Nhà máy nhiệt điện Nhơn Trạch 3 vào ngày 1/2/2025 (tức mùng 4 Tết).

Đến nay, khối lượng công việc của toàn dự án đã đạt trên 95% hợp đồng EPC. Đây là tín hiệu khả quan cho thấy Nhà máy nhiệt điện Nhơn Trạch 3 và 4 sẵn sàng đi vào hoạt động thương mại trong năm 2025.

Trước đó, vào ngày 11/1/2025, Nhà máy điện Nhơn Trạch 3 đã chính thức đốt lửa lần đầu, đánh dấu cột mốc quan trọng trong quá trình đưa dự án điện LNG đầu tiên của Việt Nam vào hoạt động thương mại.

Dự án nhiệt điện Nhơn Trạch 3 và 4 được lãnh đạo PV Power đặc biệt quan tâm, chỉ đạo khẩn trương triển khai thi công và thực hiện công tác thử nghiệm ngay trong dịp Tết Nguyên đán, nhằm cụ thể hóa Chỉ thị số 1/CT-TTg ngày 3/1/2025 của Thủ tướng Chính phủ về việc chủ động giải pháp bảo đảm cung ứng đủ điện phục vụ sản xuất kinh doanh và đời sống nhân dân trong thời gian cao điểm năm 2025 và giai đoạn 2026-2030 với mục tiêu “tập trung tối đa nguồn lực để gấp rút tổ chức thi công nhà máy điện Nhơn Trạch 3 và 4, hoàn thành, vận hành thương mại vào tháng 6/2025”.

Cùng chuyên mục

Xem tất cả

TP. Đà Nẵng thông báo xác định lại giá đất đối với 15 dự án để truy thu nghĩa vụ tài chính, nhằm thu hồi các khoản thất thu từ việc miễn giảm không đúng quy định.

12/12/2024 04:58 PM

UBND TP. Hà Nội đã giao hơn 70.000m² đất tại các phường Ngọc Thụy và Thượng Thanh, quận Long Biên, để triển khai dự án xây dựng công viên, hồ và các tiện ích khác.

12/12/2024 04:58 PM

Thực hiện chủ trương của Trung ương về tinh gọn bộ máy và sắp xếp đơn vị hành chính, tỉnh Lào Cai đang nỗ lực triển khai các bước chuẩn bị để sẵn sàng sáp nhập tỉnh mới. Với sự đồng lòng của cấp ủy, chính quyền, các cơ quan chức năng và nhân dân, Lào Cai không chỉ đáp ứng yêu cầu tinh giản mà còn hướng tới xây dựng một đơn vị hành chính mới hoạt động hiệu lực, hiệu quả, tạo động lực phát triển.

12/12/2024 04:58 PM

Trong tháng 4 tới, Thanh Hóa sẽ tổ chức đấu giá quyền sử dụng 162 lô đất tại huyện Yên Định và Nông Cống. Mức giá khởi điểm dao động từ 2 triệu đồng/m2 đến 7,2 triệu đồng/m2.

12/12/2024 04:58 PM
